Prodej rezidencni nemovitosti a dobrodruzstvi pri uzavirani obchodu

Prodavam jednu nemovitost, ktera nezapada do strategie meho portfolia. Je to residencni nemovitost. Vynosy na pronajmech jsou extremne nizke. A u residencnich nemovitosti je mnohem vice pravidel ve prospech najemniku. Nove pravidla se neustale  pridavaji a meni.

Treba jeste do nedavna bylo porad moratorium na evikce kvuli Covidu v Los Angeles County (trvalo tri roky az do dubna 2023). Pro me je to obrovsky risk mit najemnika, ktery takto muze jednoduse zneuzit situaci a prestat platit.

I kdyz ma najemnik mesicni smlouvy (month to month) tak kdyz bydli nekde dele nez 12 mesicu, tak se mu musi  davat vypovedni lhuta 60 dnu a zaplatit jeden najem jako naklady na stehovani (to bylo take zavedeno behem Covidu jako nove opatreni).

To jsem jen vypichl co me iritovalo, ale tech pravidel je mnohem vice. Pro me je to moc rizikove a residencni nemovitosti na pronajmy nechci mit.

Par poznatku ze soucasneho escrow a prodeje:

  1. Escrow company (neco jako notar v CR) se do dneska boji Covidu. Ve dverich kancelare maji stul, aby nikdo nechodil dovnitr. Vypada to, ze si tak zvykli na to delat vse na dalku, ze ani nechteji klienty, aby chodili podepisovat k nim do kancelare.
  2. I kdyz chteji vse delat na dalku, tak nemaji radi podpisy pres Docusign ani na papiry co potrebuji jen podpis bez overeni. Takze poslou dokumenty na podepsani Fedexem (jsem od nich tak 10 minut) a chteji at je poslu Fedexem zpet (za to mi pak nauctuji $75, kdyz ten Fedex stoji tak max. $20 na poslani). Pak jeste zjisti, ze jim ruzne papiry chybi, takze nekoncepcne ten Docusign stejne zacnou pouzivat kdyz jim tece do bot tesne pred uzavrenim.
  3. Drive se tech Escrow clovek mohl na neco zeptat pri podepisovani a dostat nejakou radu. Ted to omezili jen na overeni podpisu a Escrow officer nechtel mit vubec kontakt. Pak ale zjistila, ze je transakce komplikovanejsi a na posledni chvili zacala generovat dalsi papiry (od jejich pravniku), protoze maji strach ze soudu a chteji si kryt vlastni zada. Papiry ani nedavaji smysl. Je videt, ze proste pravnik neco generuje jen na jejich ochranu.
  4. Napr. pojistovny jsou v nejakem rozkladu v USA. Ziskat pojisteni uz trva delsi dobu. Kupujici na to mesic sral. A den pred uzavrenim zjistil, ze mu nikdo pojisteni okamzite neda.
  5. Escrow neresili timeline.  Co maji pripravit nepripravili (Closing statement aby kupujici vedel co ma zaplatit). Kupujici je taky mimo a tim ze neobdrzel zadnou komunikaci z Escrow tak odjel nekam na dovolenou a ani netusil, ze ma termin na podpisy a placeni. Nevedel kolik ma poslat.
  6. Ja jsem byl v situaci, ze by mi mohlo propadnou $200k earnest money (zaloha), tim, ze kupujici neplni terminy.
  7. Uzavreni se posunulo 10 dnu (to me stalo zhruba $5k na ztracenem najmu a zbytecne jsem musel tlacit na najemniky at se vystehuji). Escrow se ted leklo, ze nedelali job jak maji a nuti me podepsat papiry, ze vlastne se vsim souhlasim jak to blbe udelali a musim potvrdit, ze za nic nemaji odpovednost.  Maji proste strach. Jsem zvedavy co se stane kdyz ty dalsi disclosures nepodepisu (nechce se mi). V pondeli se to ma ukazat.  Nervozita stoupa. Brokeri si maji vydelat velkou provizi ($260k), escrow ma poplatky pres $14k. Vsichni jsou natrepani na penize a mysli si, ze ja taky. Ja jsem byl minuly tyden na pul rozhodnuty si nechat $200k a poslat vsechny do haje. Coz je neco s cim nikdo nepocital, protoze v anglosaske kulture se vzdy udela kompromis i kdyz si pri nem nechate trosku nasrat na hlavu. Ve slovanske kulture jde trosku vice o principy. Ale asi jim dam trosku “hard time” a nakonec podepisu. Zatim me zadne reseni nenapada, ale chci aby se trosku zapotili.

Budeme se ucit stavet poulicni lampy

Kdyz jsem byl dite tak se mi casto zdaly velmi realisticke sny ve kterych jsem si uvedomil, ze jsem ve snu a dokazu delat veci co v normalne realite mozne nejsou. Treba letat po okoli. Bydleli jsme ve tretim patre. Ve snu jsem premyslel jestli je to doopravdy sen nebo realita, abych nevyskocil z balkonu a nezabil se. A kdyz jsem zjistil, ze to je sen tak jsem si krasne takto zaletal. Ty sny me strasne bavily a do dnes si je pamatuji.

Na to aby clovek poznal jestli je vse snu nebo v realite jsou ruzne testy. Treba si zacpat nos a kdyz muzete dal dychat tak vite, ze to je sen. Nebo si treba poskocite a kdyz vidite, ze se da vyskocit hodne vysoko nebo i letat tak je to sen.

Co v posledni dobe zazivam v realite tak mam pocit, ze si musim zacit delat ty reality checks, protoze se mi uz nechce nekterym vecem ani verit.

Na nejakem jednani v roce 2018 se to zminilo jako jedna z podminek developmentu, ze mame postavit poulicni lampy co osvetluji silnici.  Plus chteji at u toho zeleneho pasu vedle silnice udelame novou zelen (chteji at tam udelame i zavlazovani – ted tam je jen trava).

Architekt to mel zapracovat do projektu. General contractor to mel postavit. Architekt to pominul. Mesto si na to taky nevzpomnelo. Na vsech schvalenych planech to neni. Prochazeli jsme ruznymi inspekcemi a fazemi a nikdo si na nic nevzpomnel. Az ted, kdyz je vse hotove, potrebujeme posledni inspekci. A ted se na to prislo.  Mesto nechce vydat finalni povoleni na pouzivani skladu. Nikdo se tam nemuze nastehovat.

Architekt ma uz zaplaceno a  ma minimalni motivaci to resit. General contractor udelal vse co bylo navrzeno architektem (taky zaplaceno). Jeho pochybeni to neni.

General contractor nam rekl, ze postavit lampy je proces minimalne na devet mesicu. Jen zapojeni elektriny pro nase sklady zabralo pres sest mesicu (pred Covidem to trvalo 2-3 tydny). A to bylo neuveritelne usili. Neustale telefonovani a doprosovani se.

To jsme zapojovali elektrinu pro nas sklad a ne pro verejna svetla, kde nemame tuseni jak to funguje.  Netusime s kym jednat. Sli jsme na mesto a rikame jim jestli jim nemuzeme zaplatit, ze prece na tu musi mit nejake lidi co buduji a spravuji ty verejna svetla. Urednik na nas jen koukal, ze si to mame nejak vymyslet sami.  Zeptal jsem se jestli kdyz ten proces zabere 9 mesicu jestli nebudeme moci pouzivat sklad a bude tam sedet prazdny. Na to jen zopakoval, ze ty pozavky jsou zadane a at to vyresime.

Tenhle cerny scenar se nakonec nevyplnil. Jeho sef pro nas mel pochopeni a dal nam povoleni sklad pouzivat, ale vzdy je platne jen na 60 dnu. Takze kazdych 60 dnu musime jit na mesto, pozadat o prodlouzeni a ukazat jak pokracujeme ve staveni poulicnich lamp.

Ty verejna svetla spravuje ve meste oddeleni, ktere se jmenuje Public Works. Platy uredniku jsou verejna informace. I tohle male mesto tech uredniku ma pozehnane. Platy jsou stovky tisic dolaru rocne. Ja bych selskym rouzmem cekal, ze to staveni verejneho osvetleni maji na meste kvalifikovane lidi, at to pak nemusi resit lidi jako jsem ja (a mam s tim nulove zkusenosti).   K tomu budeme tech lidi na meste doprosovat o povoleni at to muzeme udelat a cekat na dlouhe schvalovaci lhuty, protoze treba maji kazdy druhy patek volna (kancelare jsou zavrene), kazdy svatek a kazde volno na ktere se da vzpomenout.

Pro me je nejvice odrazujici ten “proces”. Resit plany, povoleni, vse bude trvat a stat dalsi penize jen za to schvalovani.  Je to takove skryte tajemstvi jak ted pres ty procesy mesta vse financuji. Treba jen povoleni na postaveni plotu (ktery je zhruba 100 metru) stalo 17 tisic dolaru (a asi 4-5 oddeleni co se k tomu vyjadrovalo). Kalifornie je v tom extremni.

Me to fakt desi, kdyz vidim jak je to silene komplikovane. Jak spolecnost muze takto dlohodobe fungovat? Kdyz jste normalni zamestnanec, ktery dostava pravidelne vyplatu a pak si nakoupi online zbozi nebo takeout tak porad zijete v domeni, ze vse na svete porad vse relativne dobre funguje.

Ja mam pocit, ze svymi rozsahlymi aktivitami vidim veci , kteri si bezni obcane neuvedomi, ze takto spolecnost funguje.  A nektere ty situace jsou tezko uveritelne. Lidi co jsou insideri to vi. A rikali me, ze mame stesti, ze jsem treba nemuseli opravovat silnici kolem meho skladu. Jsme na rohu, takze te silnice tam je hodne kolem nas. A to by byly stovky tisic dolaru navic. Tohle je taky povinost mesta, aby se staralo o silnice, ale evidentne na to nemaji penize, takze tu povinnost takto hazou na koho se da.

Jak je nastavena spolecnost (a proc se stala situace v minulem clanku)

Zamestnanec mesta nebude vyhozen  za to, ze malo pracuje. Ale bude vyhozen kdyz udela neco spatne. Ted zalezi jak moc spatne. Na vrcholu teto stupnice je korupce nebo nedodrzeni pravidel, ktere se da vylozit jako korupce. To je chyba, ktera se neda nijak omluvit nebo vysvetlit.

Takze kdyz je pravidlo, ze stena musi byt 60 palcu od umyvadla, a pak 1.5 palce chybi, tak proste neohrozi svoje zamestnani, aby tu vyjimku udelal. Je uplne jedno, ze to on sam nebo jini spolupracovnici nepostrehli pri schvalovani planu nebo jindy v prubehu procesu. Dulezite je, ze kdyz na to prisel v zaveru, tak  zajistil, abysme koupelny vybourali. Jinak by  to pro ne bylo obrovske riziko.  Staci abych o tom nekdo promluvil a o praci by prisel. Nemusi dostat ani uplatek. Je to cerno bile a velmi jasne.

Prace pro mesto je lukrativni. Nekteri lide vydelavaji i stovky tisic dolaru rocne. Ten risk za to nestoji.

Naopak kdyz v praci temer nic delat nebude, tak riziko je minimalni. Neni tam zadny akcionar, majitel nebo nekdo kdo by cloveka co moc nepracuje vyhodil.

Pro mesto je velmi vyhodne kdyz developeri neco postavi. V USA dostavaji mesta podil na sales tax, na property tax (dan z nemovitosti) a na business license. Takze z mesta dostavam feedback jak jsou radi, ze konecne parcela co byla pres 20 let prazdna bude zastavena a budou tam firmy co prinesou mestu dalsi prijmy.

Jenze nikdo ve statni nebo lokalni sprave neni odmemen za odvahu. Odvahu podporit projekty a mit ten stejny tah na branku jako podnikatel. Mit ten pocit, ze se musime jako spolecnost nekam pohnout kupredu. Ze si nemuzeme dovolit stavet podobne projekty pomalu 6 let. Ze se musime rycheji vyvijet a odstranovat prekazdy misto je vytvaret. Tohle dneska neni zadane. Prece nejaky zbohatlik John si stavi sklady, ze kterych bude mit prospech, tak proc mu pomahat. No neni to tak? (Uz jen to mysleni a komentar je jak rakovina, kdyz takto lidi ve spolecnosti premysli).

Chapete to mysleni, ze nakonec tohle mysleni odrazuje normalni lidi se do neceho poustet,  vynalozit energii na budovat nove veci?  Zbyde jen par velkych firem, ktere uz hraji jinou ligu. Maji “pratelske vztahy”. Podporuji financne politky. Plati lobisty, kteri ovlivnuji vse na uplne jine urovni. A tim padem je to pro ne snazsi, protoze uz jsou zase lidi co maji co ztratit, kdyz takova velka firma ty politiky/lobisty podporovat prestane.

Hotove sklady – predelavame koupelny

Kvuli rozdilu 1.5 palce (3.8 cm) v delce jedne steny, predelavame kompletne hotove koupelny. Je o ADA pravidla pro invalidy, ktere presne rikaji jake musi byt rozmery koupelen, dveri, najezdovych ramp, apod. Kdyz jsem budoval pizzerii tak jsem si toho uzil, ze jsme museli udelat stoly nizke pro invalidy a pak zamestnance boleli zada, protoze stoly byly podle ADA pravidel.

Plany byly schvaleny mestem. Proslo se vselmi inspekcemi. A tech kontrol je hodne!  Hruba inspekce, kdy inspektor schvali vsechny rozmery nez se zadelaji steny, taky prosla.

Ted se zjistilo, ze jedna stena je o 3.8 cm mensi a musime je predelat.

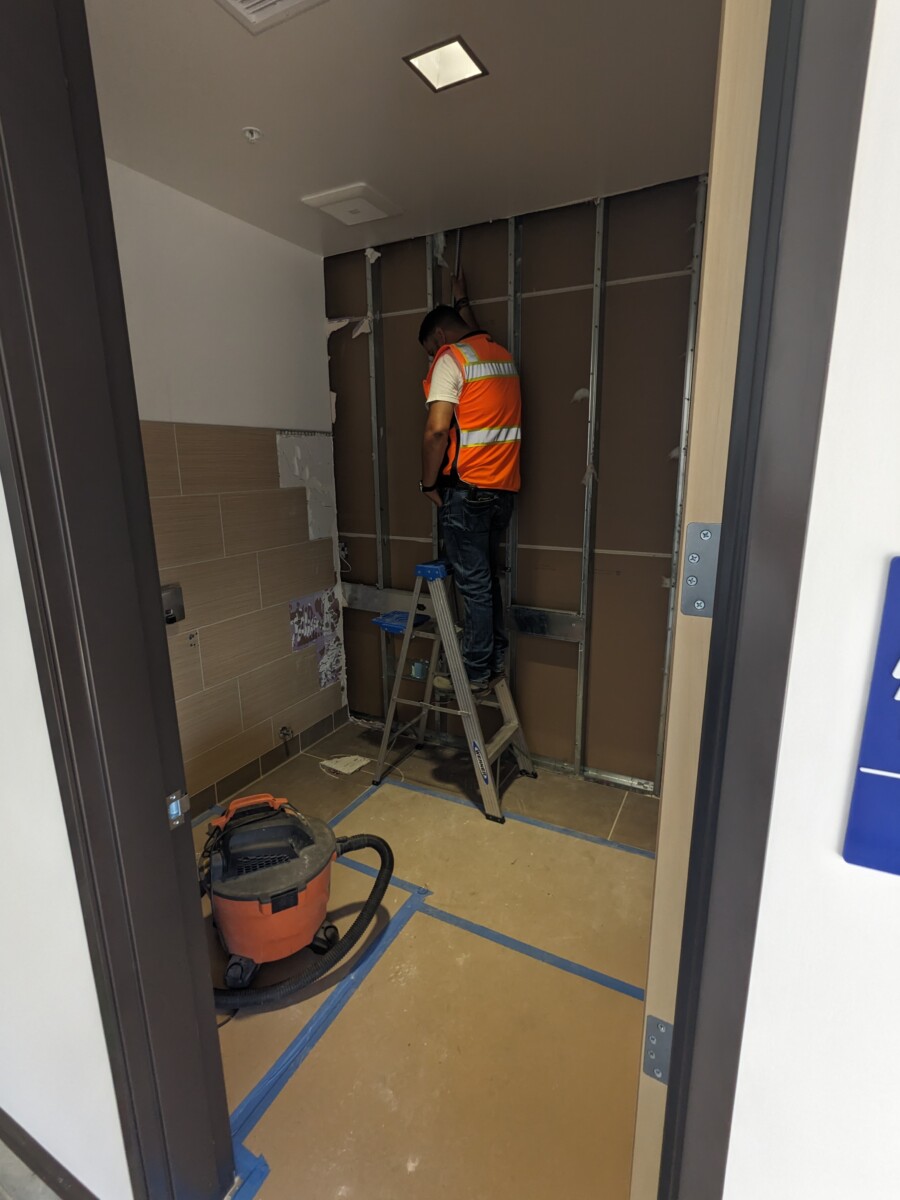

Omlatit kachlicky, predelat elektrinu. Posunout stenu.

1

Kontraktor to postavil presne podle schvalenych planu. Jeho vina to neni.

Architekt mohl dat zachodovou misu k te delsi stene a tim by se to vyresilo. Ale ho to nenapadlo, takze doslo k tomuto problemu. Pravdepodobne je vina na nem. Ale architekt na to kompletne sere.

Rozdil je 3.8 cm.  Vse bylo udelano podle schvalenych planu, ale je mozne ze pravidlo bylo jine pred par lety. Nebo proste si nikdo niceho nevsiml. Je to maly rozdil, ale inspektor trva na oprave.

Spravne i na tu opravu by se meli udelat nove plany. Dat je na mesto na “plan check”. Coz znamena tisice dolaru poplatku a cekani tak mesic na schvaleni.

Inspektor rekl, ze se na toto mohlo prijit pri te hrube inspekci. Nas kontraktor nasel dokument, kde byl podpis tohoto stejneho inspektora, kdy delal tu hrubou inspekci. Na to pak uz neodpovedel.
